Recuperación de la playa de El Saler y la Garrofera


¿De dónde partimos?

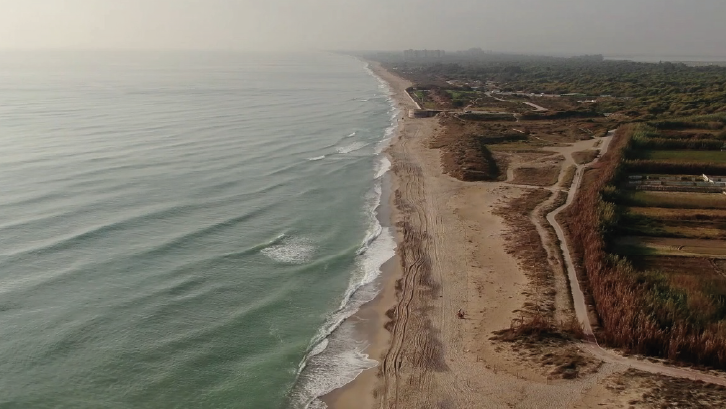

Los efectos del cambio climático en la costa española son muy grandes. Por ello, es necesario realizar actuaciones para paliar estos efectos en una estrategia de adaptación de la costa al cambio climático, para incrementar la resiliencia de la costa a este cambio climático y a la variabilidad climática. Así, el objeto básico del proyecto es la regeneración de un frente costero de unos 7 km y que comprende las playas de L'Arbre de Gos (2.600 m), del Saler (2.700 m) y Garrofera (1.800 m), desde el espigón sur de la playa de Pinedo hasta la gola de Puchol, en el término municipal de Valencia.

¿Qué hemos hecho?

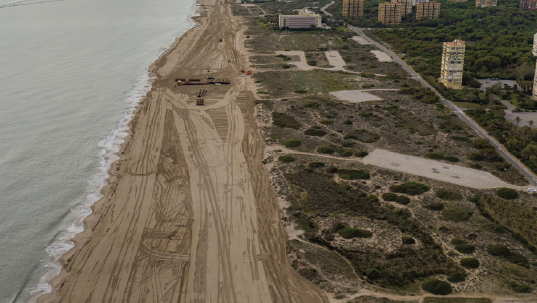

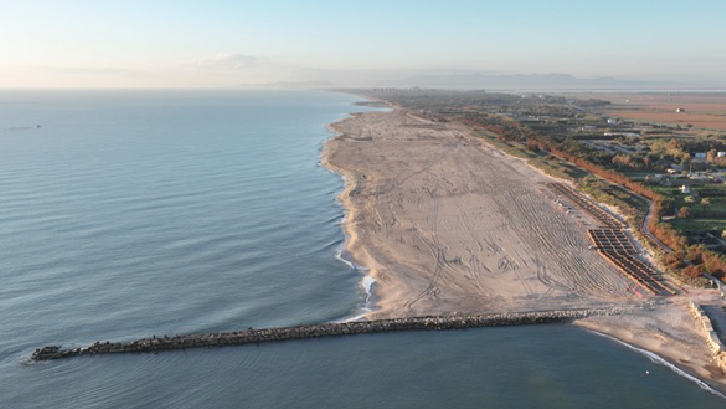

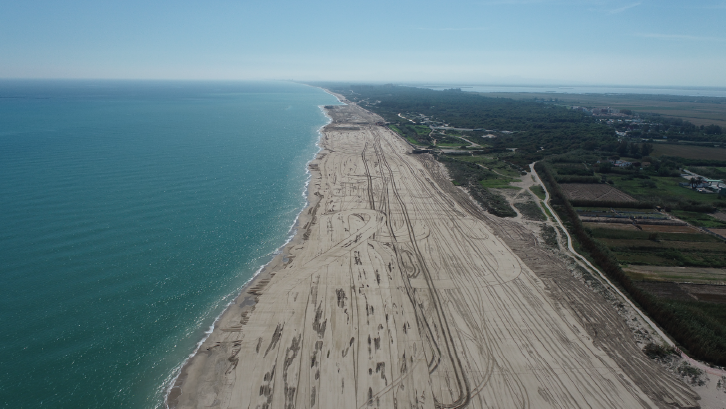

La regeneración ha consistido en la recarga artificial de la playa con arena procedente de un yacimiento submarino cercano (frente a las costas de Sueca y Cullera) y se ha conseguido recuperar la línea de costa existente en el año 1965. Esto supone que se ha conseguido unas ganancias de ancho de playa entre 70 m (zona norte) a 40 m (zona sur), aumentado la protección frente a temporales.

La regeneración de la playa se ha complementado con una importante regeneración dunar y con una ligera prolongación de los espigones de la gola de Puchol. Así, la recuperación de esta barra arenosa ha supuesto, también, la protección de uno de los humedales más importantes de España: la Albufera de Valencia.

Otros impactos

Para esta actuación se han aportado cerca de 3,3 millones de m3 de arena, siendo esta la mayor actuación de regeneración de playas que se ha realizado en la historia de España.

La arena empleada para la regeneración procede de un banco submarino, de 26 Km2 de superficie, que está situado frente a las costas de Sueca y Cullera (Valencia), entre 65 y 80 m de profundidad que dispone de más de 66 millones de m3 de arena apta para regeneración de playas.

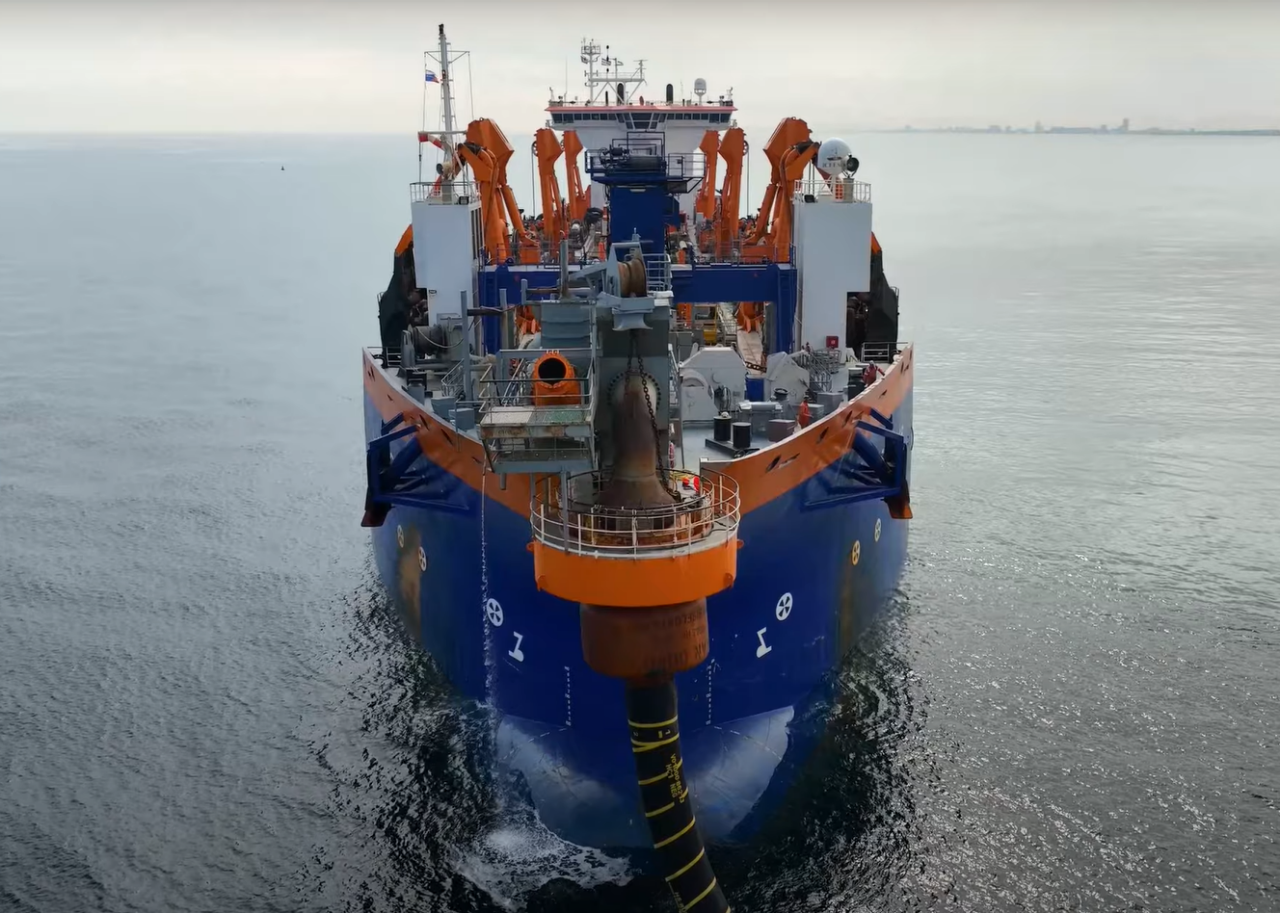

Draga de succión

Para realizar las operaciones de dragado y vertido de arena, se ha empleado la draga de succión* en marcha HAM 318, la tercera más grande del mundo por volumen de cántara y primera por eslora:

  • 227 metros de eslora
  • 32 metros de manga
  • 2 brazos de succión de 1200 mm
  • Peso: 61.280 toneladas
  • Capacidad de cántara: 39.467 m3
  • Profundidad máxima de dragado: 73 m
  • Máximo calado del barco: 13,55 m

* Draga de succión: máquina acuática que sirve para extraer material sumergido y sacarlo a la superficie

Inicio obras: 25 de abril de 2023

Final obras: 25 de diciembre 2023

La obra, promovida por la Dirección General de la Costa y el Mar del Ministerio para la Transición Ecológica y el Reto Demográfico, fue adjudicada en diciembre de 2022 a la U.T.E. Dravo, S.A. Rover Maritime, S.L. con un presupuesto de adjudicación de 28.203.317,67 € (IVA incluido).

Espigón Norte:

  • Longitud final: 231 m (incremento de 66,05 m)
  • Escollera 1 / 3 Tn: 9.243,10 Tn / 456,96 Tn
  • Recolocación de la existente: 2.000,23 Tn
  • Todo en uno: 1.533,56 m3

Espigón Sur:

  • Longitud final: 222 m (incremento de 52,3 m)
  • Escollera 1 Tn: 3.489,18 Tn
  • Recolocación de la existente: 1.057,97 Tn
  • Todo en uno: 788,3 m3

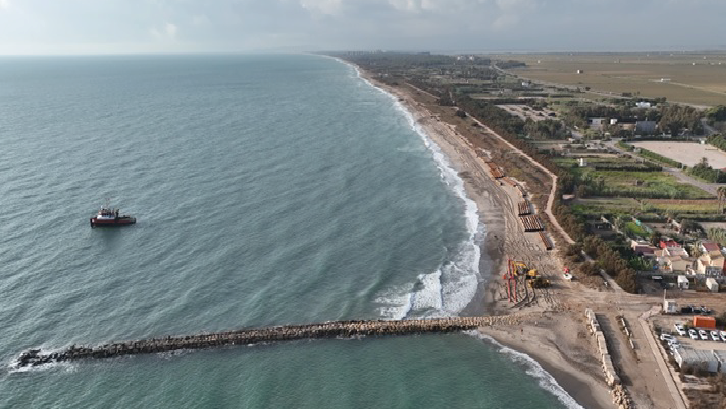

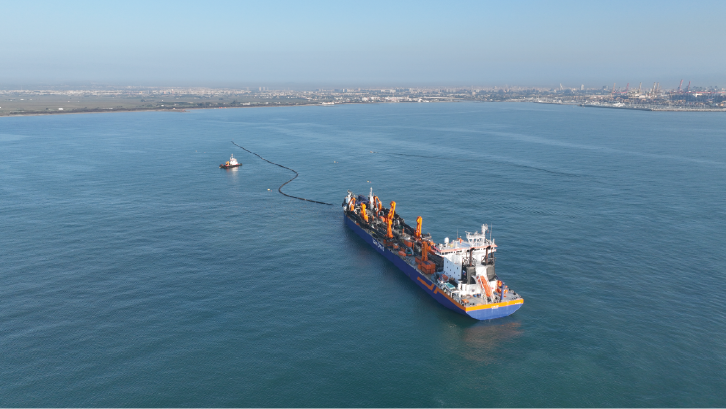

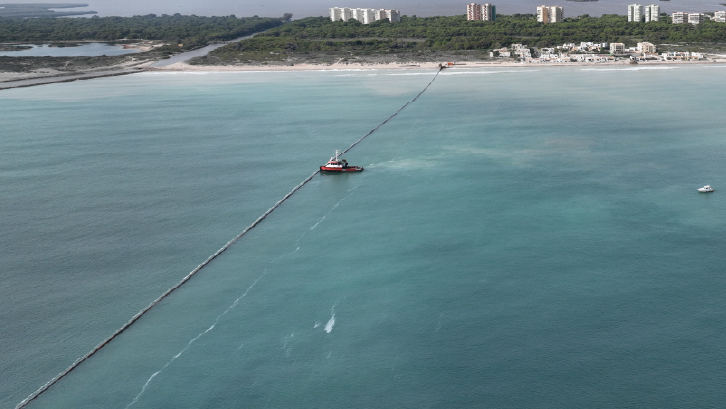

Previo a las operaciones de dragado y vertido de arena, ha sido necesario construir la tubería sumergida de acero soldado de conexión para la draga, que se apoya directamente sobre el fondo marino. Para conectar la draga a dicha tubería, ha sido necesario el empleo de tubería flotante con distintas densidades para controlar su flotabilidad.

Las actuaciones de montaje de la tubería sumergida se realizaron en la playa de L’Arbre del Gos y comenzaron en plena época estival (16 de agosto) con lo que se requirió de un elevado nivel de coordinación con otras administraciones para minimizar la afección a los usuarios de la playa.

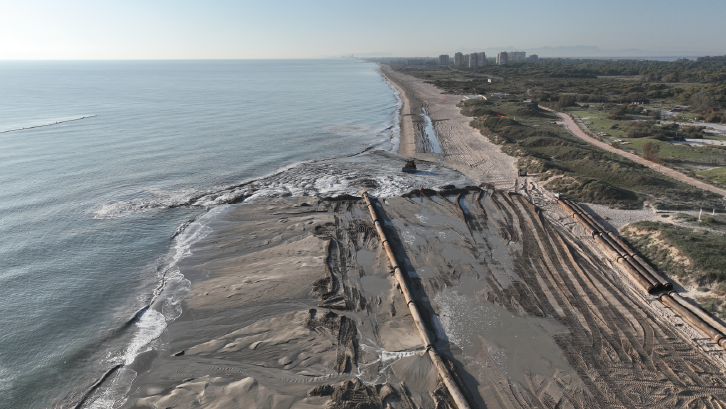

Finalmente, para poder distribuir la arena en la playa, fue necesario el empleo de tubería terrestre. Los datos de estas tuberías son los siguientes:

  • Tubería sumergida (d=1.060 mm): 1.260 m (105 tubos de 12 m).
  • Tubería flotante (d=2.000 mm): 672 m (55 tubos de 12 m + piezas especiales).

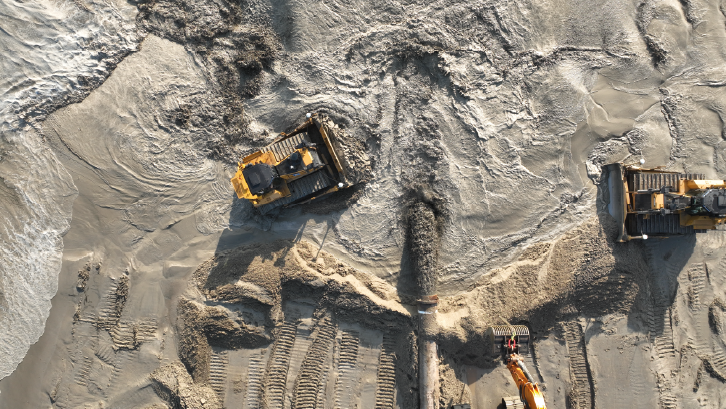

  • Tubería tierra: longitud máxima: 1.800 m, 75 tramos de 24 m ensamblados.

Los datos finales de arena vertida a la playa son los siguientes:

  • Volumen total aportado playas del Saler y la Garrofera: 3.227.131 m3
  • Volumen total aportado playa La Devesa: 57.345,50 m3
  • Volumen total aportado en toda la fase constructiva: 3.284.476,50 m3

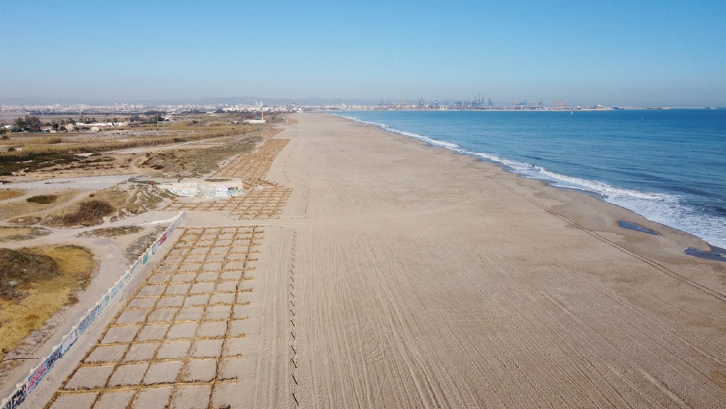

Los datos de  regeneración dunar son los siguientes:

  • Conformación de dunas: 44.000 m3
  • Creación de bardizas: 75.480 m y talanqueras: 7.000 m
  • Plantación dunar: 44.400 unidades
